Wenn Lieferantenpreise vor Ihrem Angebot verfallen

Ihr Angebot gilt acht Wochen, das Materialangebot des Händlers nur vier. Wie Sie Bindefristen in der Kalkulation aufeinander abstimmen.

Blog Image

Das Angebot an den Bauherrn ist raus, Bindefrist acht Wochen. Die Preise für Bewehrungsstahl und Dämmung, mit denen Sie kalkuliert haben, gelten beim Händler vier Wochen. Kommt der Zuschlag in Woche sieben, rechnen Sie mit Preisen, die es nicht mehr gibt.

Diese Lücke zwischen der eigenen Bindefrist und der Gültigkeit der Lieferantenangebote ist in vielen Kalkulationen nicht sichtbar. Sie steht weder im Angebot noch im Kalkulationsprogramm, sondern höchstens im Kleingedruckten des Händlerangebots. Bemerkt wird sie erst, wenn nach dem Zuschlag bestellt wird und der Händler neue Preise schickt.

In diesem Beitrag geht es nicht um Preisgleitklauseln oder Nachkalkulation, sondern um das Zeitfenster zwischen Angebotsabgabe und Zuschlag: wie Sie es sichtbar machen und wie Sie Ihre Materialpreise darin absichern.

Warum das Thema gerade jetzt drückt

Die Baupreise steigen weiter. Nach Angaben des Amts für Statistik Berlin-Brandenburg lagen die Preise für den Neubau von Wohngebäuden im August 2026 in Berlin um 6,9 % und in Brandenburg um 7,6 % über dem Vorjahresniveau. Bei den Ausbauarbeiten waren es 7,5 % in Berlin und 8,1 % in Brandenburg.

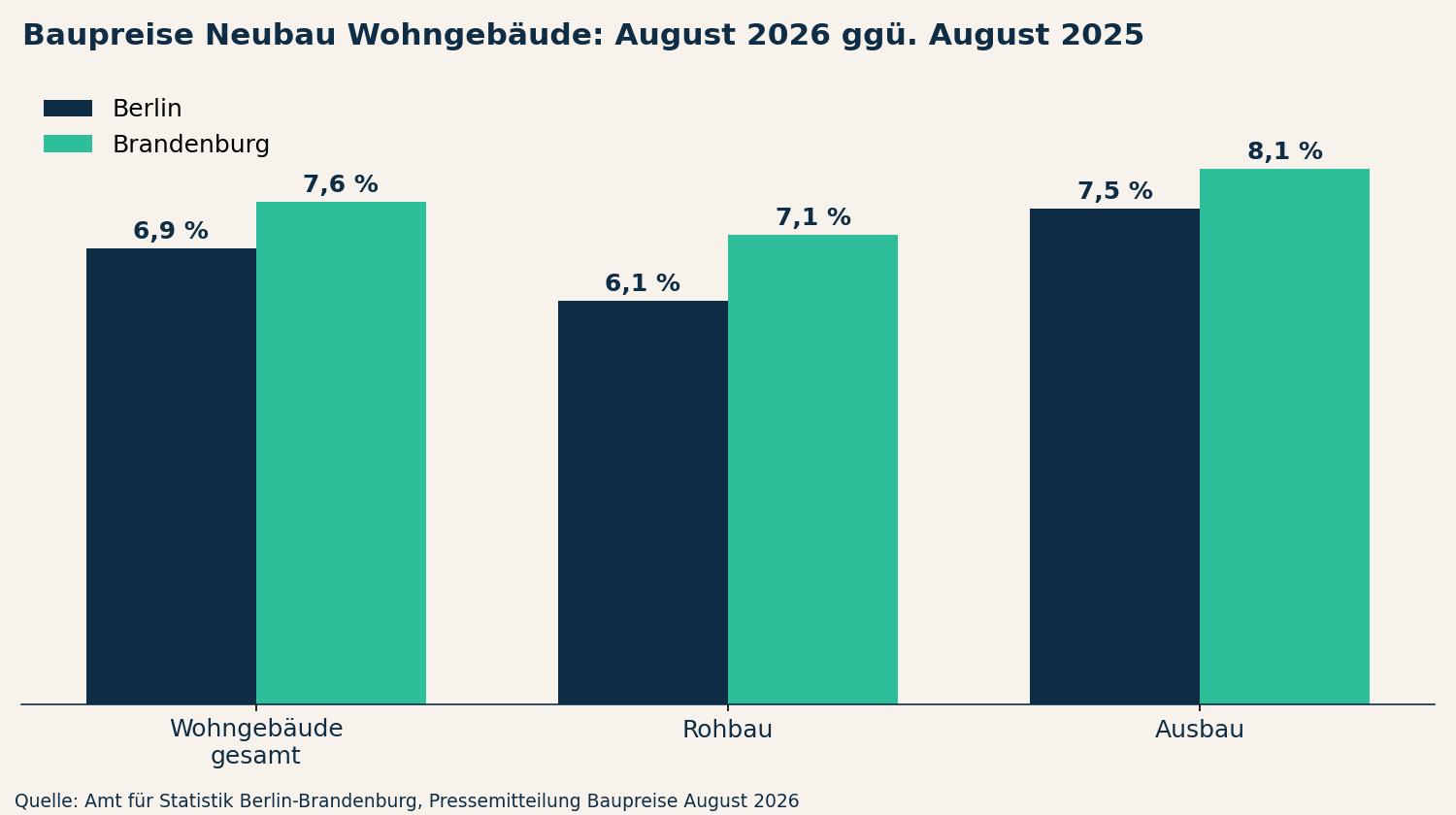

Balkendiagramm Baupreisanstieg August 2026 gegenüber Vorjahr in Berlin und Brandenburg
Baupreise Wohngebäude August 2026 ggü. Vorjahr. Quelle: Amt für Statistik Berlin-Brandenburg

Wer bei solchen Steigerungsraten mit Preisen kalkuliert, die beim Zuschlag schon zwei oder drei Wochen abgelaufen sind, verliert einen Teil seiner Marge, bevor der erste Spatenstich erfolgt. Bei materialintensiven Gewerken wie Rohbau, Dach oder Ausbau trifft das besonders.

Gleichzeitig ziehen sich Vergabeverfahren. Öffentliche Auftraggeber verlängern Bindefristen, private Bauherren lassen sich mit der Entscheidung Zeit, Finanzierungen verzögern sich. Die Händler dagegen geben ihre Angebote eher kürzer als länger frei, weil sie selbst nicht wissen, was ihr Vorlieferant im nächsten Monat verlangt.

Was die VOB/A zur Bindefrist sagt

Bei öffentlichen Aufträgen unterhalb der EU-Schwellenwerte regelt § 10 Abs. 4 VOB/A die Bindefrist. Der Auftraggeber soll sie so kurz wie möglich bemessen, und zwar nicht länger, als er für eine zügige Prüfung und Wertung der Angebote braucht. Eine längere Bindefrist als 30 Kalendertage soll nur in begründeten Fällen festgelegt werden (Wortlaut VOB/A 2019, § 10).

In der Praxis wird diese Frist trotzdem häufig verlängert, etwa wenn sich Prüfung oder Gremienbeschlüsse hinziehen. Der Bieter wird dann gefragt, ob er der Verlängerung zustimmt. Wer zustimmt, ohne seine Lieferantenpreise zu prüfen, bleibt an ein Angebot gebunden, dessen Grundlage er nicht mehr kennt.

Die Bindefrist gilt für Ihr Angebot. Für die Preise Ihrer Lieferanten gilt sie nicht. Diese Lücke müssen Sie selbst schließen.

So schließen Sie die Lücke in der Kalkulation

Die gute Nachricht: Das meiste davon ist Organisation, keine Verhandlungskunst.

Gültigkeit jedes Lieferantenangebots festhalten

Notieren Sie in der Kalkulation zu jeder relevanten Materialposition, von welchem Lieferanten der Preis stammt und bis wann er gilt. Das klingt banal, passiert aber selten. Meist landet nur der Preis in der Kalkulation, das Ablaufdatum bleibt im PDF des Händlers. Wenn Sie Ihre Materialangebote bereits in einem Preisspiegel vergleichen, gehört die Gültigkeit als eigene Spalte dazu.

Bindefristen synchron anfragen

Wenn Sie Materialpreise für ein Angebot anfragen, nennen Sie dem Händler die Bindefrist Ihres eigenen Angebots plus einen Puffer für den Zuschlag. Viele Händler können längere Gültigkeiten anbieten, wenn sie wissen, dass es um ein konkretes Projekt geht. Ohne Nachfrage bekommen Sie den Standard.

Kritische Positionen markieren

Nicht jede Position ist gleich riskant. Markieren Sie die Materialien, die einen großen Anteil an den Materialkosten haben und deren Preise stark schwanken. Typisch sind:

  • Bewehrungsstahl und Betonstahlmatten
  • Dämmstoffe und Abdichtungsbahnen
  • Holz für Zimmer- und Dacharbeiten
  • Kupfer und Kabel in der Elektroinstallation
  • Bitumen und Asphalt im Tiefbau

Für diese Positionen lohnt sich der Aufwand, für Kleinmaterial meist nicht.

Optionspreise bis zum Zuschlag vereinbaren

Bei großen Mengen können Sie mit dem Händler einen Optionspreis vereinbaren: Er hält den Preis bis zu einem bestimmten Datum, Sie sagen ihm zu, im Fall des Zuschlags bei ihm zu bestellen. Das bindet Sie an den Lieferanten, gibt Ihnen aber Planungssicherheit für genau die Positionen, die Ihre Marge entscheiden.

Bei Fristverlängerung neu rechnen

Wird Ihre Bindefrist verlängert, prüfen Sie vor der Zustimmung, welche Lieferantenpreise bis zum neuen Datum gelten. Laufen wichtige Preise aus, fragen Sie neu an. Verschiebt sich durch den späten Zuschlag zusätzlich die Ausführungszeit, kann nach der Rechtsprechung des Bundesgerichtshofs unter Umständen ein Anspruch auf Anpassung der Vergütung bestehen. Ob das in Ihrem Fall greift, sollten Sie im Einzelfall rechtlich prüfen lassen und Mehrkosten frühzeitig schriftlich anmelden.

Ein Rechenbeispiel

Wie viel in dieser Lücke steckt, zeigt eine einfache Beispielrechnung mit angenommenen Werten. Ein Rohbauer kalkuliert ein Angebot mit 400.000 Euro Materialanteil. Davon entfallen 150.000 Euro auf Bewehrungsstahl und Dämmung, deren Lieferantenpreise vier Wochen gelten. Der Zuschlag kommt nach sieben Wochen, beide Händler haben ihre Preise inzwischen um 4 % angehoben.

Die Mehrkosten liegen in diesem Beispiel bei 6.000 Euro, ohne dass sich an Menge oder Leistung etwas geändert hat. Je nach Umsatzrendite des Betriebs ist das ein spürbarer Teil des Gewinns aus diesem Auftrag, der nirgends in der Kalkulation auftaucht. Hätte der Betrieb die Gültigkeit vor Ablauf geprüft und verlängert, wäre die Lücke vermeidbar gewesen.

Die Zahlen sind angenommen, das Muster nicht. Es wiederholt sich bei jedem Auftrag, bei dem zwischen Angebot und Zuschlag mehr Zeit vergeht als zwischen Preisanfrage und Ablauf des Händlerangebots.

Wie das mit Gleitklauseln zusammenhängt

Eine Stoffpreisgleitklausel schützt Sie während der Ausführung gegen Preissprünge bei bestimmten Materialien. Sie setzt aber erst ab dem Zeitpunkt an, den der Vertrag festlegt, und deckt nur die vereinbarten Stoffe ab. Das Zeitfenster vor dem Zuschlag und alle anderen Materialien bleiben Ihr Risiko. Mehr zu den Klauseln lesen Sie in unserem Beitrag zur Stoffpreisgleitklausel.

Beides ergänzt sich: Die Gleitklausel sichert die Bauzeit ab, die abgestimmten Bindefristen sichern die Zeit davor.

Aktuelle Preise als Grundlage

Je kürzer die Gültigkeit der Lieferantenangebote, desto wichtiger ist es, dass Sie jederzeit wissen, welche Preise Sie tatsächlich bekommen. In CATHAGO liegen Ihre Lieferantenpreislisten zentral vor, sodass Sie beim Kalkulieren und beim Bestellen nach Zuschlag mit demselben Preisstand arbeiten. Warum aktuelle Einkaufspreise die Marge entscheiden, beschreiben wir in Kalkulation im Bau.

Ihr nächster Schritt

Nehmen Sie Ihr nächstes Angebot mit einer Bindefrist über 30 Tage und prüfen Sie für die fünf größten Materialpositionen, bis wann die zugrunde liegenden Lieferantenpreise gelten. Wenn eine Lücke auftaucht, wissen Sie, wo Sie nachverhandeln müssen, bevor der Zuschlag kommt.

Das Angebot an den Bauherrn ist raus, Bindefrist acht Wochen. Die Preise für Bewehrungsstahl und Dämmung, mit denen Sie kalkuliert haben, gelten beim Händler vier Wochen. Kommt der Zuschlag in Woche sieben, rechnen Sie mit Preisen, die es nicht mehr gibt.

Diese Lücke zwischen der eigenen Bindefrist und der Gültigkeit der Lieferantenangebote ist in vielen Kalkulationen nicht sichtbar. Sie steht weder im Angebot noch im Kalkulationsprogramm, sondern höchstens im Kleingedruckten des Händlerangebots. Bemerkt wird sie erst, wenn nach dem Zuschlag bestellt wird und der Händler neue Preise schickt.

In diesem Beitrag geht es nicht um Preisgleitklauseln oder Nachkalkulation, sondern um das Zeitfenster zwischen Angebotsabgabe und Zuschlag: wie Sie es sichtbar machen und wie Sie Ihre Materialpreise darin absichern.

Warum das Thema gerade jetzt drückt

Die Baupreise steigen weiter. Nach Angaben des Amts für Statistik Berlin-Brandenburg lagen die Preise für den Neubau von Wohngebäuden im August 2026 in Berlin um 6,9 % und in Brandenburg um 7,6 % über dem Vorjahresniveau. Bei den Ausbauarbeiten waren es 7,5 % in Berlin und 8,1 % in Brandenburg.

Balkendiagramm Baupreisanstieg August 2026 gegenüber Vorjahr in Berlin und Brandenburg
Baupreise Wohngebäude August 2026 ggü. Vorjahr. Quelle: Amt für Statistik Berlin-Brandenburg

Wer bei solchen Steigerungsraten mit Preisen kalkuliert, die beim Zuschlag schon zwei oder drei Wochen abgelaufen sind, verliert einen Teil seiner Marge, bevor der erste Spatenstich erfolgt. Bei materialintensiven Gewerken wie Rohbau, Dach oder Ausbau trifft das besonders.

Gleichzeitig ziehen sich Vergabeverfahren. Öffentliche Auftraggeber verlängern Bindefristen, private Bauherren lassen sich mit der Entscheidung Zeit, Finanzierungen verzögern sich. Die Händler dagegen geben ihre Angebote eher kürzer als länger frei, weil sie selbst nicht wissen, was ihr Vorlieferant im nächsten Monat verlangt.

Was die VOB/A zur Bindefrist sagt

Bei öffentlichen Aufträgen unterhalb der EU-Schwellenwerte regelt § 10 Abs. 4 VOB/A die Bindefrist. Der Auftraggeber soll sie so kurz wie möglich bemessen, und zwar nicht länger, als er für eine zügige Prüfung und Wertung der Angebote braucht. Eine längere Bindefrist als 30 Kalendertage soll nur in begründeten Fällen festgelegt werden (Wortlaut VOB/A 2019, § 10).

In der Praxis wird diese Frist trotzdem häufig verlängert, etwa wenn sich Prüfung oder Gremienbeschlüsse hinziehen. Der Bieter wird dann gefragt, ob er der Verlängerung zustimmt. Wer zustimmt, ohne seine Lieferantenpreise zu prüfen, bleibt an ein Angebot gebunden, dessen Grundlage er nicht mehr kennt.

Die Bindefrist gilt für Ihr Angebot. Für die Preise Ihrer Lieferanten gilt sie nicht. Diese Lücke müssen Sie selbst schließen.

So schließen Sie die Lücke in der Kalkulation

Die gute Nachricht: Das meiste davon ist Organisation, keine Verhandlungskunst.

Gültigkeit jedes Lieferantenangebots festhalten

Notieren Sie in der Kalkulation zu jeder relevanten Materialposition, von welchem Lieferanten der Preis stammt und bis wann er gilt. Das klingt banal, passiert aber selten. Meist landet nur der Preis in der Kalkulation, das Ablaufdatum bleibt im PDF des Händlers. Wenn Sie Ihre Materialangebote bereits in einem Preisspiegel vergleichen, gehört die Gültigkeit als eigene Spalte dazu.

Bindefristen synchron anfragen

Wenn Sie Materialpreise für ein Angebot anfragen, nennen Sie dem Händler die Bindefrist Ihres eigenen Angebots plus einen Puffer für den Zuschlag. Viele Händler können längere Gültigkeiten anbieten, wenn sie wissen, dass es um ein konkretes Projekt geht. Ohne Nachfrage bekommen Sie den Standard.

Kritische Positionen markieren

Nicht jede Position ist gleich riskant. Markieren Sie die Materialien, die einen großen Anteil an den Materialkosten haben und deren Preise stark schwanken. Typisch sind:

  • Bewehrungsstahl und Betonstahlmatten
  • Dämmstoffe und Abdichtungsbahnen
  • Holz für Zimmer- und Dacharbeiten
  • Kupfer und Kabel in der Elektroinstallation
  • Bitumen und Asphalt im Tiefbau

Für diese Positionen lohnt sich der Aufwand, für Kleinmaterial meist nicht.

Optionspreise bis zum Zuschlag vereinbaren

Bei großen Mengen können Sie mit dem Händler einen Optionspreis vereinbaren: Er hält den Preis bis zu einem bestimmten Datum, Sie sagen ihm zu, im Fall des Zuschlags bei ihm zu bestellen. Das bindet Sie an den Lieferanten, gibt Ihnen aber Planungssicherheit für genau die Positionen, die Ihre Marge entscheiden.

Bei Fristverlängerung neu rechnen

Wird Ihre Bindefrist verlängert, prüfen Sie vor der Zustimmung, welche Lieferantenpreise bis zum neuen Datum gelten. Laufen wichtige Preise aus, fragen Sie neu an. Verschiebt sich durch den späten Zuschlag zusätzlich die Ausführungszeit, kann nach der Rechtsprechung des Bundesgerichtshofs unter Umständen ein Anspruch auf Anpassung der Vergütung bestehen. Ob das in Ihrem Fall greift, sollten Sie im Einzelfall rechtlich prüfen lassen und Mehrkosten frühzeitig schriftlich anmelden.

Ein Rechenbeispiel

Wie viel in dieser Lücke steckt, zeigt eine einfache Beispielrechnung mit angenommenen Werten. Ein Rohbauer kalkuliert ein Angebot mit 400.000 Euro Materialanteil. Davon entfallen 150.000 Euro auf Bewehrungsstahl und Dämmung, deren Lieferantenpreise vier Wochen gelten. Der Zuschlag kommt nach sieben Wochen, beide Händler haben ihre Preise inzwischen um 4 % angehoben.

Die Mehrkosten liegen in diesem Beispiel bei 6.000 Euro, ohne dass sich an Menge oder Leistung etwas geändert hat. Je nach Umsatzrendite des Betriebs ist das ein spürbarer Teil des Gewinns aus diesem Auftrag, der nirgends in der Kalkulation auftaucht. Hätte der Betrieb die Gültigkeit vor Ablauf geprüft und verlängert, wäre die Lücke vermeidbar gewesen.

Die Zahlen sind angenommen, das Muster nicht. Es wiederholt sich bei jedem Auftrag, bei dem zwischen Angebot und Zuschlag mehr Zeit vergeht als zwischen Preisanfrage und Ablauf des Händlerangebots.

Wie das mit Gleitklauseln zusammenhängt

Eine Stoffpreisgleitklausel schützt Sie während der Ausführung gegen Preissprünge bei bestimmten Materialien. Sie setzt aber erst ab dem Zeitpunkt an, den der Vertrag festlegt, und deckt nur die vereinbarten Stoffe ab. Das Zeitfenster vor dem Zuschlag und alle anderen Materialien bleiben Ihr Risiko. Mehr zu den Klauseln lesen Sie in unserem Beitrag zur Stoffpreisgleitklausel.

Beides ergänzt sich: Die Gleitklausel sichert die Bauzeit ab, die abgestimmten Bindefristen sichern die Zeit davor.

Aktuelle Preise als Grundlage

Je kürzer die Gültigkeit der Lieferantenangebote, desto wichtiger ist es, dass Sie jederzeit wissen, welche Preise Sie tatsächlich bekommen. In CATHAGO liegen Ihre Lieferantenpreislisten zentral vor, sodass Sie beim Kalkulieren und beim Bestellen nach Zuschlag mit demselben Preisstand arbeiten. Warum aktuelle Einkaufspreise die Marge entscheiden, beschreiben wir in Kalkulation im Bau.

Ihr nächster Schritt

Nehmen Sie Ihr nächstes Angebot mit einer Bindefrist über 30 Tage und prüfen Sie für die fünf größten Materialpositionen, bis wann die zugrunde liegenden Lieferantenpreise gelten. Wenn eine Lücke auftaucht, wissen Sie, wo Sie nachverhandeln müssen, bevor der Zuschlag kommt.

Jetzt Zugang sichern!
